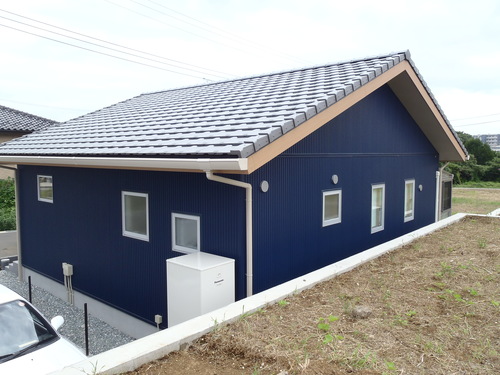

K様邸新築工事完成!

9月15日(雨)

完成・引渡しいたしました。

外構はお客様工事なのでまだ未完ですが、

完成の写真アップしました。

この建物はムク材の壁・床張りと漆喰塗りの自然素材にこだわりました。

木材利用ポイントも399000Pゲットできそうです。

本当に協力業者さんご苦労様でした。






























8月25日(雨)

大工工事もあと1日で終わるところまで進みました。

木材利用ポイント対象の無垢材貼り上がり状況です。

腰壁の上壁面は漆喰仕上げになります。

今日はお客様に漆喰の仕上げパターンの確認をしてもらいました。








8月4日(晴れ)

今日はお客様と工事現況確認と工程連絡、ブラインドの色決めをしました。

やっと足場が取れ、お客様要望のガルバ鋼板サイデングが丸出しになりました。どうですか?

外観はシンプルでも内装はムク材、漆喰塗りとこだわってますよ。

仕上がりを期待してください。



7月20日(晴れ)

木工事進行中です。クリーン現場を目指してます!





外壁少し張り始めましたが、続けてこないので困ったもんだな!



6月5日(雨のち曇り)

今日は外壁下地の透湿シートを張ってもらいやっと雨がかりがなくなりました。
木材利用ポイントは構造材【土台、柱、間柱、床合板等】と仕上げ材【床無垢材】
が対象で36万ポイント程度ゲットできそうです。




7月2日(晴れ)

屋根瓦工事完了しました。






7月1日(くもり)

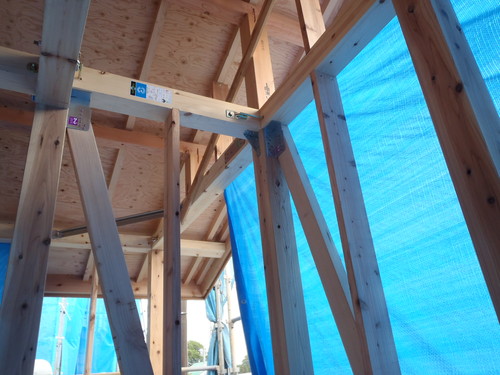

木造軸組構造とはいえ、補強が必要な部位は金物で固定してます。
梁・桁の水平火打ち材

柱頭部の補強金物と固定状況

筋交いの柱頭固定状況

筋交いの柱脚固定状況

柱脚の柱・土台の補強状況

屋根垂木の風の吹上げ防止の補強状況

床断熱材65mmの充填状況


6月27日(晴れ)

昨日は大雨の中,土台敷きの作業でしたが、今日は天気に恵まれ作業もはかどり無事に
上棟工事完了しました。
お客様が用意してくれたお弁当がとってもおいしかったです。上棟のお祝寸志も頂いて
ありがとうございました!



6月23日(晴れ)

基礎工事完了しました。
プレッカト材が6/26納品されて6/27が上棟工事になります。





6月15日(くもり)
雨が続き基礎立ち上がりコンクリート打設は2日程遅れました。
今日は、大変蒸し暑く生コンの温度が午前8:30現在28℃でした。
現場取りでスランプ17.5cm、空気量4.0%、
塩化物含有量(カンタブ読み2.0塩化イオン0.022%)確認しました。

コンクリート打設の為ポンプ車に生コン圧送中!


スランプ18指定で現場取りでは17.5なのでOkです。【スランプとは生コンのやわらかさの程度の値】


標準値が3~6%なので4.0%はOKです。【生コン1㎥の中に4Lの空気が入ってる事になります】

打設完了・・・今から天端仕上げのレベラーの作業に入りますが水が少し引くまで待機中!


脱型は来週水曜日の予定です。


6月10日(くもり)
基礎配筋工事完了し、瑕疵保険の配筋検査も本日終わりました。
写真は多く撮ってありますが、撮影看板にお客様の名前はかいてあるので、
全景の1枚だけの掲載です。




明日はベースコンクリート打設予定です。


6月7日(晴)
杭工事が終わり砕石地業と捨てコン下の防湿シート敷き完了しました。



6月4日(晴)

昨年12月に契約頂きましたK様邸の工事が着工しました。(建築地:千葉県流山市)

地盤がよくなかった為、既成杭での補強工事の状況です。

施工はアースドリルで掘削して杭を油圧で圧入します。1本あたり8KNの

支持耐力が期待できます。

既成杭全景(4m、4.5m)


アースドリルで掘削作業です。



既成杭を圧入作業です。



6月6日から基礎工事に入り上棟は6月27日の予定です。

梅雨時期に入りましたが、天気の影響もなく順調に始まれました。


                                    担当Y.I
[PR]
by hs201110 | 2013-09-16 07:33 | 新築・工事の様子
